L’avenue Miln et l’allée du Parc se réinventent

La commune de Carnac aménage l’avenue Miln et l’allée du Parc. Les travaux débuteront le 17 novembre et s’étaleront jusqu’au 27 mars (sous réserve des conditions météorologiques). Ce dossier a été initié il y a plusieurs mois : découvrez ici le déroulé du chantier et les différentes phases de travaux.

Pendant les travaux, les accès aux commerces sont maintenus.

P2408_CARNAC-Pers-Miln Centre - Copie

Phasage des travaux :

Les travaux se dérouleront sur 6 phases :

Phase 1 : du 17 au 28 novembre

phase 1

Phase 2 : du 1er décembre au 16 janvier

phase 2

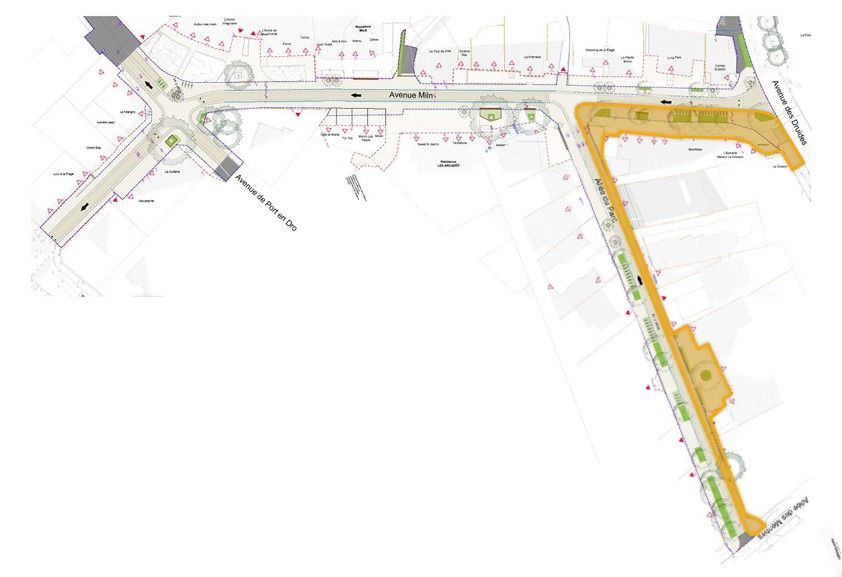

Phase 3 : du 12 janvier au 6 février

Phase 3

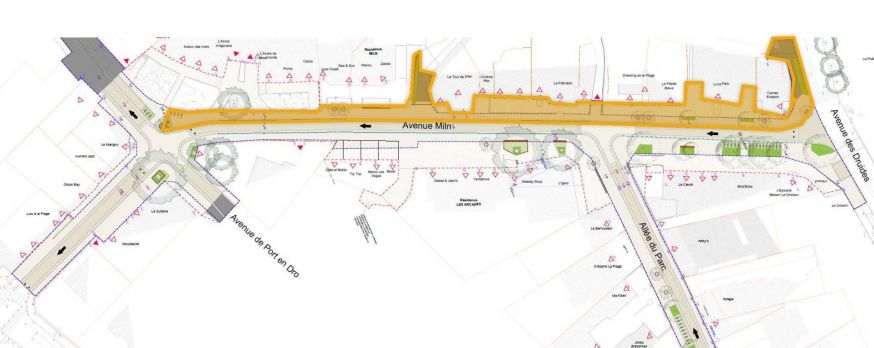

Phase 4 : du 2 au 28 février

Phase 4

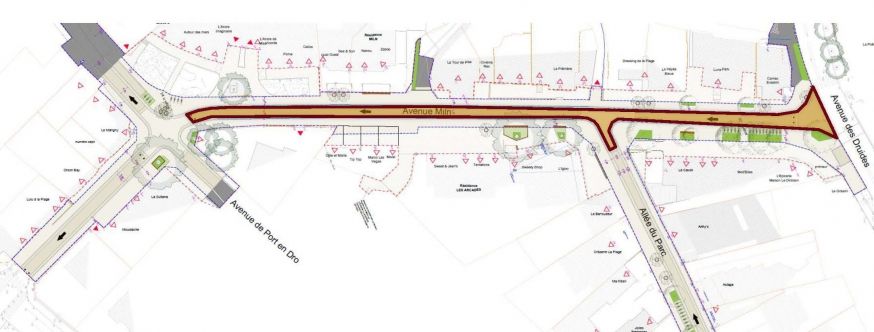

Phase 5 : du 23 février au 6 mars

Phase 5

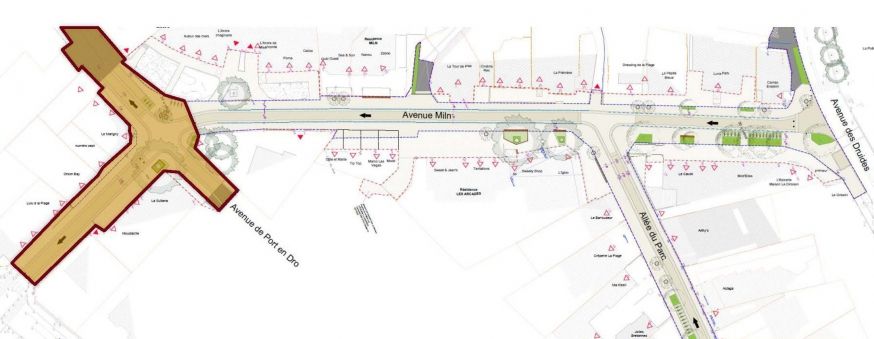

Phase 6 : du 2 au 27 mars

Phase 6

Informations pratiques

L’accès piéton aux commerces reste assuré pendant toute la durée du chantier.

Futurs aménagements :

-          Installation de nouveau mobilier urbain

-          Plantation d’arbres et de massifs paysagers

-          Utilisation de matériaux naturels et durables

Contacts

Maîtrise d'œuvre

  • PHYTOLAB Agence de paysage, Mandataire : Loïc MARESCHAL Paysagiste concepteur
  • L.Paysage Agence de paysage : Laëtitia POIRIER Paysagiste conceptrice
  • QUARTA BET VRD : Sébastien GUILLO Responsable BET VRD

Sécurité et protection de la santé

ATAE Coordination SPS : Nicolas POTIER Coordonnateur SPS

Entreprises

EUROVIA (Voirie) : Julien CHEVREL Chef de secteur / Patrice TOQUER Conducteur de travaux

Atlantic Paysages (Voirie) : Guillaume JOUIN Directeur / Adrien DILE Conducteur de travaux

IDVERDE (aménagements paysagers) : Ronan MORICE Chargé d’affaires / Erwan JEHANNO Responsable bureau d’études
